مونتاژ توربین HIP در تعمیرات اساسی واحد شماره 2 نیروگاه حرارتی شازند

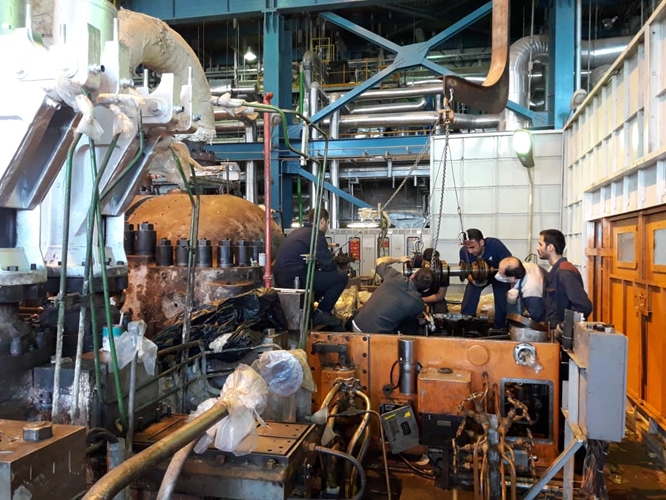

مونتاژ توربین HIP و الایمنت و تنظیمات مجموعه توربین و ژنراتور در تعمیرات اساسی واحد شماره 2، به مراحل پایانی نزدیک می‌شود.

​​ به گزارش روابط عمومی نیروگاه حرارتی شازند و به نقل از سرپرست معاونت مهندسی و برنامه‌ریزی با گذشت 82 روز از تعمیرات اساسی واحد شماره 2 نیروگاه حرارتی شازند فعالیت‌های مونتاژ توربین HIP و الایمنت و تنظیمات مجموعه توربین و ژنراتور به مراحل پایانی نزدیک می‌شود. غلامرضا ابراهیمی‌زاده همچنین افزود: با نصب مجموعه اکسایتر و PNG شرایط برای تنظیمات نهایی ژنراتور با این مجموعه نیز فراهم شده است. مجموعه سیستم هیدرولیک و نصب گاورنروالوها در مرحله پایانی بوده و پیش بینی می‌گردد مرحله دوم فلاشینگ روغن روانکاری توربین به زودی آغاز گردد. بطور همزمان فرآیند هیدروتست بویلر نیز آغاز شده است.​
