نصب سازه فلزی برج خشک واحد دو نیروگاه شهید مفتح پایان یافت

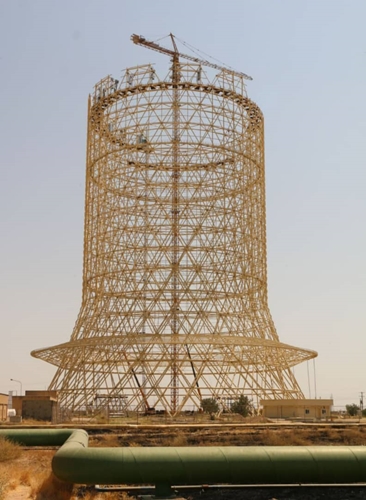

همزمان با نصب هفدهمین کورس از سازه فلزی، عملیات ساخت و نصب سازه اصلی برج خشک واحد شماره دو نیروگاه شهید مفتح به ارتفاع ۱۳۲ متر و قطردهانه ۶۰ متر به پایان رسید.
به گزارش پایگاه خبری برق حرارتی، محمدرضا نیکرو، سرپرست کارگاه طرح برج خنک کن واحد دو نیروگاه شهیدمفتح با اعلام این خبر افزود: عملیات اجرایی نصب سازه فلزی این برج که از آذرماه سال ۹۷ آغاز شده بود، با وجود شرایط آب و هوایی ناپایدار و وجود باد در فصول مختلف سال و بارش باران و برف و سرمای هوا در فصل زمستان که کار در ارتفاع را با وقفه و مخاطره مواجه میکرد، با زحمات تیم نصاب و دستگاه نظارت پروژه با اجرای دو هزار و 116 تن سازه فلزی شامل 17 کورس سازه، سازه وایدنیگ روف و پلتفرمهای دسترسی در شهریورماه امسال به پایان رسید.
وی ادامه داد: پس از برگزاری جلسات متعدد در سطوح مدیریتی و کارشناسی و با بررسی تمامی جوانب فنی، اقتصادی، اجرایی و ایمنی، طراحی سازه بصورت سازه فضاکار به تصویب رسید و جزئیات آن توسط تیم طراحی و مشاور طرح نهایی گردید.
سرپرست کارگاه طرح برج خنک کن واحد دو نیروگاه شهیدمفتح افزود: پس از بازدید مجری و مدیر طرح و همچنین کارشناسان ذیربط از کارخانه سازنده سازههای فلزی این طرح و جلسه با پیمانکاران، عملیات ساخت و ارسال المانهای سازه آغاز شد.
نیکرو با بیان اینکه در تمام مدت فرایند ساخت این سازهها، کارشناس QC در کارخانه استقرار داشت، افزود: در طی عملیات ساخت این سازهها بازرسیهای دورهای کارفرما و مشاور، تا آخرین سری از ساخت سازهها ادامه داشت.
سرپرست کارگاه طرح برج خشک واحد دو نیروگاه تصریح کرد: در حال حاضر با تمهیداتی که همزمان با نصب آخرین کورسهای سازه فلزی برج انجام شده است کار طراحی، خرید و بررسی شرایط ایمنی در نصب پوشش آغاز شده است و بزودی شاهد شروع نصب پوشش آلومینیومی برج به مساحت بالغ بر ۲۸ هزار متر مربع خواهیم بود.
گفتنی است پروژه اصلاح سیستم خنک کن واحد دوم نیروگاه شهید مفتح همدان به کارفرمایی شرکت مادرتخصصی تولید نیروی برق حرارتی، پیمانکاری شرکت مپنا توسعه یک و مشاور شرکت مهندسی قدس نیرو در حال انجام میباشد که با اتمام این پروژه شاهد صرفهجویی ۸۵ درصدی در مصرف آب واحد ۲۵۰ مگاواتی دوم نیروگاه خواهیم بود.
