عملیات اورهال واحد شماره دو نیروگاه گازی قاین پایان یافت.
[tts-start]

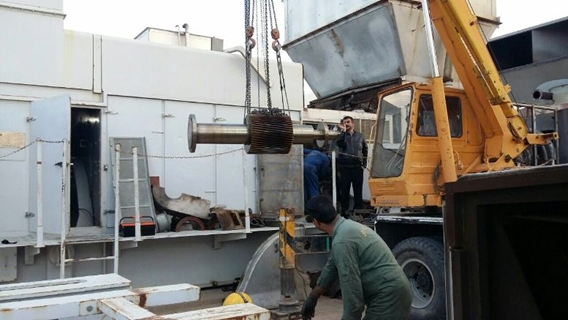

به گزارش روابط عمومی شرکت مدیریت تولید نیروگاههای گازی خراسان، عملیات اورهال واحد G12 نیروگاه گازی قاین بعد از 4038 استارت و 151437 ساعت کارکرد معادل ، توسط پرسنل شرکت توربین نیروی توس و با همکاری امور تعمیرات جاری و با نظارت دفترفنی و پشتیبانی و نیز همکاری امور بهره برداری نیروگاه در ساعت 8:00 مورخه 21 آبان 1396 شروع و در ساعت 12:38 مورخ 23 آذر 1396 با موفقیت به اتمام رسید.
با برنامه ریزی صورت گرفته و نیز دقت نظر و تلاش پرسنل زحمتکش پیمانکار و همکاران نیروگاه ، بازدید مذکور به مدت زمان749ساعت به طول انجامید که به میزان 331 ساعت آن ذخیره گردید.
